Классическая матрица рисков в IT и конструкторских проектах не работает. Процесс выглядит так: собрали угрозы, оценили вероятность и влияние, проранжировали, прописали план реагирования. Документ готов. Дальше он не используется. У руководителя проекта нет времени его актуализировать, а риски меняются быстрее, чем матрица обновляется. Цель управления рисками — не создать отчёт, а защитить сроки. BIPULSE решает эту задачу иначе.
Два контура управления рисками в BIPULSE

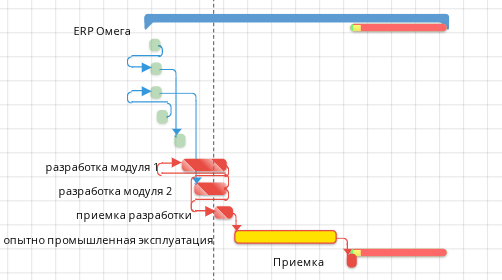

BIPULSE защищает проект по двум направлениям. От известных рисков защищает план — способы снижения их воздействия закладываются непосредственно в структуру план-графика проекта. Это проактивное планирование, а не постфактумная реакция.
От неизвестных рисков, от эффекта Мерфи, защищает буфер критической цепи. Это временной резерв в конце проекта, который агрегирует всю неопределённость. Система отслеживает его расход и сигнализирует о проблемах автоматически. Так устроено управление рисками в BIPULSE.
Две оценки — ключевое требование системы

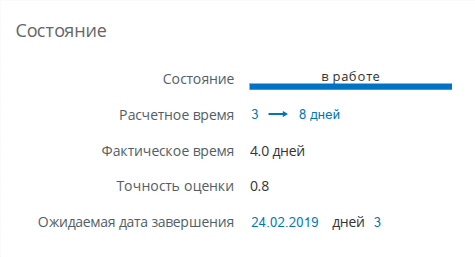

BIPULSE требует установки двух оценок по каждой задаче. Это заложено в ядро системы. Для управления рисками важно не гадать, где возникнут проблемы, а видеть их заранее. Две оценки дают эту видимость.
Оптимистичная оценка — основной ориентир для руководителя и исполнителя. Она нужна для фокусировки внимания на том, что задача не попала в оценку. Если фактическое время начинает превышать оптимистичную оценку — это сигнал: на задаче ВОЗМОЖНО появились проблемы. Исполнитель или руководитель замечает отклонение на раннем этапе и может вмешаться до того, как проблема разрослась.
Пессимистичная оценка используется системой автоматически в трёх случаях. Первое — для расчёта размера буферов цепей. Второе — для работы эвристики, когда ожидаемая дата завершения задачи уже в прошлом. Третье — для прогнозирования в случае отсутствия базового плана.
Система автоматически рассчитывает разброс неопределённости — разницу между пессимистичной и оптимистичной оценками. Задачи с высоким разбросом система подсвечивает как потенциально рискованные. Руководитель видит их до старта работ и может принять решение: декомпозировать задачу, назначить более опытного исполнителя или уточнить требования. Это практическое управление рисками, встроенное в планирование.
Буфер критической цепи
Классический подход пытается предсказать каждый риск и заложить индивидуальные резервы под каждую задачу. BIPULSE на основе Управления Методом Критической Цепи (CCPM) работает иначе: вместо этого система использует буфер критической цепи — временной резерв, который агрегирует неопределённость всего проекта. Без буфера управление рисками сводится к угадыванию. С буфером — к контролю факта.
При суммировании неопределённостей задач требуемый резерв необходим значительно меньше суммы индивидуальных резервов. Это называется агрегированием неопределённости.

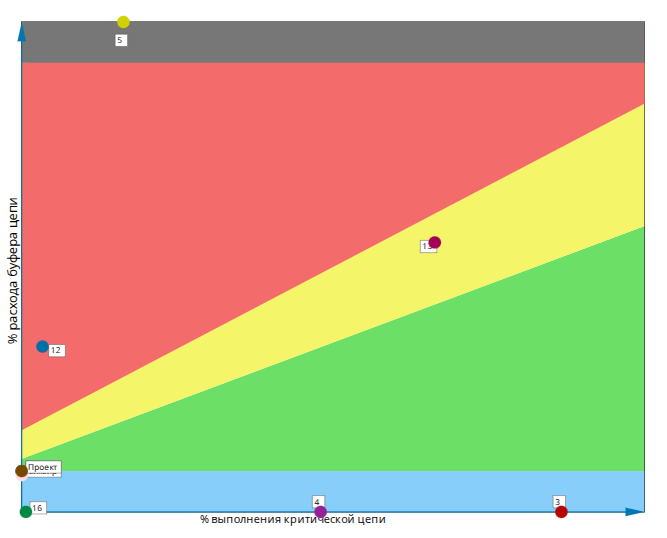

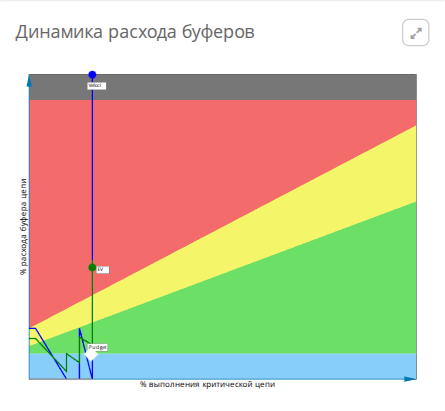

Прогресс проекта отображается на горизонтальной оси "графика температур" (fever chart), а отклонения по вертикали. Система показывает прогресс проекта и потребление буфера. Зелёная зона означает, что проект в норме и вмешательство не требуется. Голубая зона — проект идёт с опережением. Жёлтая — требуется мониторинг и контроль. Красная — отклонение, необходимо вмешательство. Чёрная — резервы исчерпаны, требуется интенсивное вмешательство.
Какие отклонения система выявляет автоматически
Управление рисками в BIPULSE не требует ручного ввода. Система сама сигнализирует об отклонениях на основе фактических данных: чрезмерный расход буфера критической цепи, отставание от графика по ключевым задачам, задачи с высокой неопределённостью (большой разброс между оценками), превышение плановых трудозатрат, блокировки и зависимости между задачами, риск срыва контрольных вех. Система показывает проблему в момент её возникновения, а не на еженедельном совещании.
Прогнозирование на основе статистики

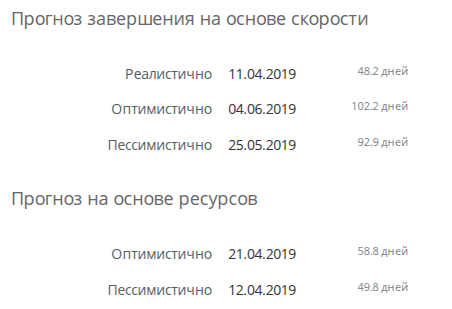

BIPULSE строит прогнозы на основе фактических данных: анализ фактического отклонения от плана, анализ отклонений по физическим объёмам, прогнозирование по скорости выполнения работ, анализ отклонений от базового плана.
Система показывает, будет ли проект завершён в срок при сохранении текущей скорости, или если объём работ вырастет, или если скорость упадёт. Совокупность показателей позволяет определить причины отставания и способы возвращения проекта в норму. Так прогнозирование становится частью повседневного управления рисками.
Реагирование на угрозы
Классический риск-менеджмент с эскалациями, отчётами и комитетами часто не работает в инженерных коллективах. Людям неинтересно заниматься бумажной работой. BIPULSE работает по-другому.
Если при планировании выявлены угрозы внешней среды, которые нельзя предотвратить, создаются задачи реагирования в отдельном проекте "План реагирования". Когда угроза срабатывает, задача из плана реагирования копируется в план проекта, что сразу регистрируется системой как "дополнительная работа". В результате этого потребление буфера вырастает и проект может уйти в "красную зону", что включает стандартный алгоритм реагирования показатели расхода буфера проекта.
Если же на проект воздействует обычная неопределённость Мёрфи и риски, которые не убивают проект. То работает стандартная методика реагирования на метрики буфера проекта.
Мониторинг рисков

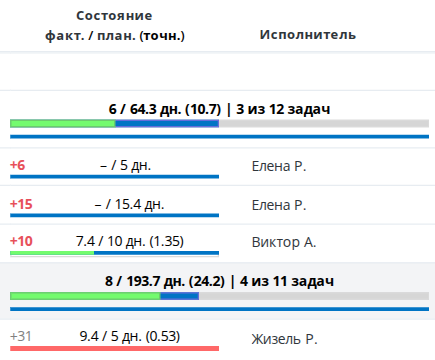

Частые риски в инженерных проектах (конструирование, проектирование, создание программного обеспечения) это невозможность получения целевого результата с заданными характеристиками. Поэтому основной механизм мониторинга появления рисков - это анализ превышения фактического времени выполнения задач. BIPULSE подсвечивает задачи с большими отклонениями, что помогает решать проблемы до того, как они становятся настоящими пробелами.
При занятости руководителя только одним проектом контроль всех показателей осуществляется через карточку проекта с прогнозами по оптимистичному и пессимистичному сценарию.
Дашборд и визуализация

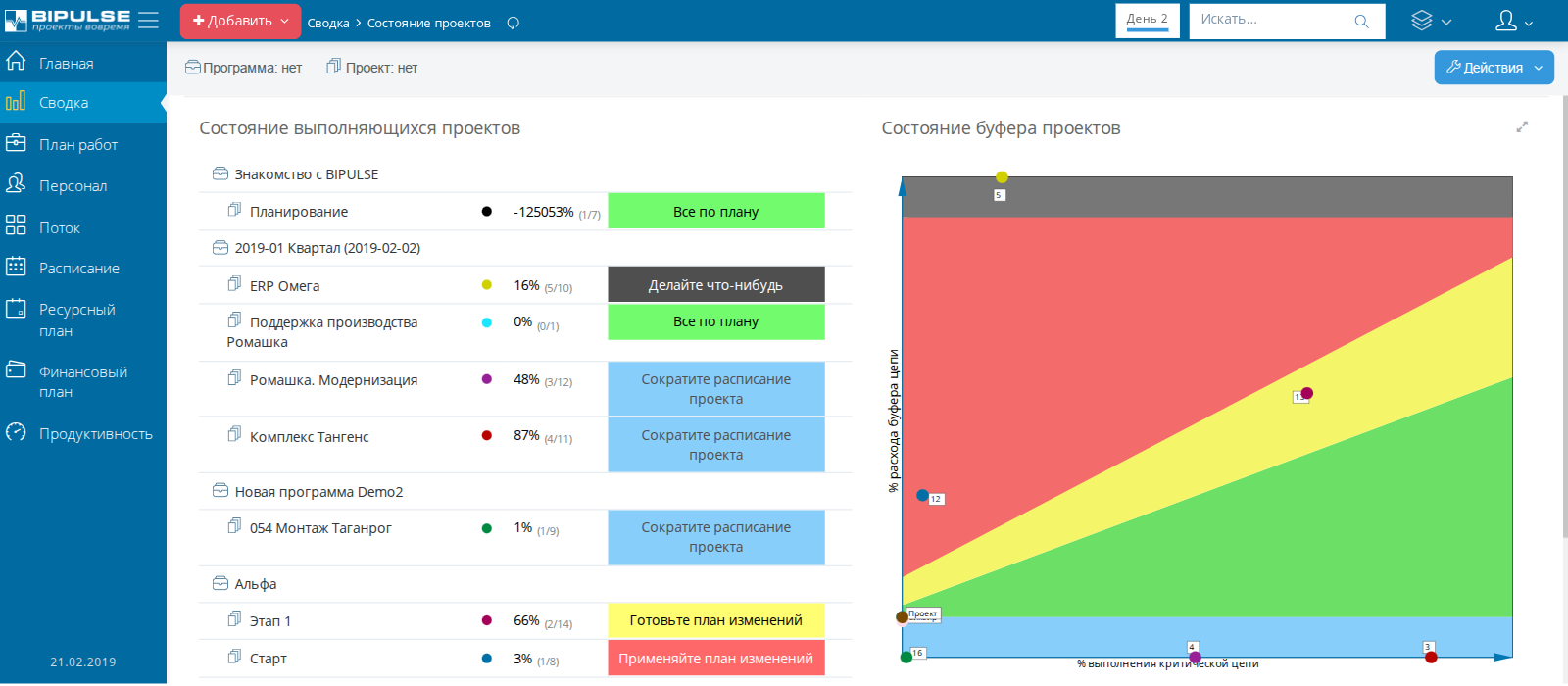

BIPULSE может показывать задачи с меткой «обработка риска» отдельно, сводку в виде диаграммы буфера и общий дайджест в календарно-сетевом графике, где видно завершение буферов питающих цепей. Доступны индикаторы состояния проектов в формате светофора, топ задач с высокой неопределённостью, а также метрики на основе прогнозирования по скорости, показывающие причины отставания.

Важные замечания
Для активного управления рисками, ежедневное обновление статусов задач обязательно. Без первичной информации о ходе выполнения проекта BIPULSE не принесёт эффекта, который мы обещаем в нашем девизе "Проекты вовремя".
Также, нужна психологическая безопасность для пессимистичных оценок. Если руководитель продолжает требовать только оптимистичные оценки, буфер теряет смысл. Исполнители должны иметь возможность честно называть пессимистичный срок.
Готовы защитить проекты от рисков?
Управление рисками в BIPULSE не требует выделенного специалиста с сертификатом. С планированием и контролем справляется диспетчер группы или руководитель проекта. Системное управление рисками встроено в BIPULSE — не нужно собирать матрицы вручную. 95% проектов завершаются вовремя у компаний, которые применяют метод и систему.
