Контроль исполнения проекта​

Система BIPULSE поддерживает много способов контроля за исполнением проекта.

Контроль успеваемости проекта по графику​

Контроль успеваемости проекта по графику является основным способом контроля и обеспечивается за счёт оценки состояния расхода буфера расписания и бюджета проекта.

Примечание: Концепция буфера и термин "буфер расписания проекта" детально описан в книге "Управление проектным бизнесом", на сайте https://pulsemanagement.org и материалах по Управлению проектами Критической цепи.

Для того чтобы посмотреть состояние успеваемости проекта необходимо:

  1. Перейти на страницу «Сводка» , или
  2. Перейти на страницу План работ / Тактический план --- выбрать текущий проект

График расхода буфера расписания критической цепи проекта и буфера содержания проекта рассчитывается автоматически. В режиме переменного объёма работ проекта критической цепью проекта считаются все задачи проекта. Каждый проект рассчитывается независимо. В режиме фиксированного объёма работ и фиксированного базового плана критическая цепь рассчитывается в соответствии со структурой работ, зависимостью между задачами и доступностью ресурсов.

Расчёт расхода буфера расписания для проектов с высокой неопределённостью по содержанию проекта (характерно для ИТ проектов по разработке программного обеспечения) и буфера содержания проекта основывается на следующих утверждениях:

  • Время отклонения от базового плана проекта берётся из буфера расписания.
  • Вся работа добавленная в проект ПОСЛЕ запланированной даты начала проекта берётся из буфера бюджета.
  • Для оценки общего состояния проекта используется наихудшая величина отклонения.

Для проектов с небольшой неопределённостью по содержанию и выполняющихся в соответствии с базовым планом буфер расписания критической цепи по Методу Критической Цепи (CCPM).

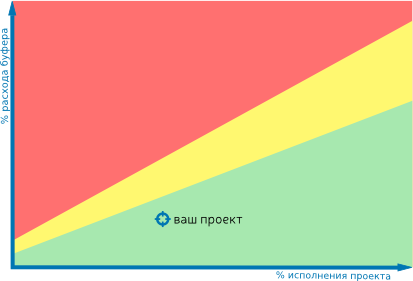

График состояния проекта следует читать так:

  • По оси X - 100% - запланированный объем выполненной работы по проекту или 100% исполнения критической цепи.
  • По оси Y -- расход буфера расписания или содержания проекта.
  • Когда маркер находится в зелёной зоне --- проект идёт по плану и ничего предпринимать не нужно.
  • Когда маркер находится в жёлтой зоне --- Есть риск сорвать сроки выполнения проекта, необходимо готовить план изменений проекта для возвращения его в план-график.
  • Когда маркер находится в красной зоне --- риск срыва сроков проекта начал реализовываться, необходимо применять ранее подготовленный план изменений проекта.

В рамках мероприятий по предотвращению срыва сроков выполнения проекта возможны:

  • Усиление команды проекта, для повышения скорости выполнения работы.
  • Изменение объёмов проекта, например их уменьшение по согласованию сторон.
  • Изменение план-графика проекта по согласованию сторон.

Детальнее про расчёт критической цепи и метод управления проектом через буфер расписания и бюджета можно прочитать в книгах:

  • «Вовремя и в рамках бюджета», Лоуренс Лич ISBN 978-5-9614-5004-0, 978-5-9614-0995-6, 978-1-5805-3903-3,978-5-9614-4602-9; 2015 г.,
  • «Управление проектным бизнесом», Алексей Васильев, ISBN 978-5-00-553024-0, 2021 г.

Контроль сроков завершения проекта​

Система BIPULSE выполняет автоматический расчёт скорости добавления работы и скорости завершения задач по проекту. На основании этих скоростей выполняется прогноз сроков завершения проекта.

Данные о расчётных сроках завершения проекта и другие метрики плана расположены на странице данных проекта и данных программы проектов

Оптимистичный прогноз показывает дату завершения запланированных задач в проекте для случая, когда новой работы не будет добавлено.

Пессимистичный прогноз показывает дату завершения запланированных задач в проекте для случая когда тенденция роста объёма работ сохранится. Такое поведение проекта свойственно большей части проектов в сфере разработки программного обеспечения, при обнаружении новых требований или дефектов в продукте.

Контроль сроков критической цепи​

В противовес прогнозированию на основе скорости, мы можем предположить, что все запланированные работы выполняются в срок. Тогда можно сделать грубый расчёт сроков завершения проекта даже в случае если никакая работа ещё не начата.

В системе такой расчёт называется «расчёт на основе критической цепи».

Контроль сроков для проектов с переменным объёмом работ​

Для проектов с переменным объёмом работ рассчитывается общее количество запланированной работы на каждого исполнителя. Исполнитель на которого назначено максимальное количество задач считается бутылочным горлышком проекта и прогноз цепи выполняется по нему.

Оптимистичный прогноз показывает дату завершения проекта для случая если работа исполнителем будет выполнена точно в срок.

Пессимистичный прогноз показывает дату завершения проекта для случая если работа исполнителем будет выполнена с учётом текущей скорости выполнения работы исполнителем.

Текущая скорость выполнения работы вычисляется за последний месяц.

Контроль сроков для проектов с фиксированным объёмом работ​

Если у проекта зафиксирован базовый план, то это означает что проект выполняется по методу Критической цепи (CCPM). В этом случае оптимистичный прогноз прогноз показывает суммарную длительность критической цепи без учёта буфера расписания с учётом смещения расписания. Пессимистичное время - суммарную длительность критической цепи с учётом смещения расписания и буфера критической цепи.

Контроль занятости исполнителей​

Оценка загрузки исполнителя позволяет быстро понять когда ресурс будет доступен для других проектов, что может быть полезным когда есть «незаменимый» сотрудник или подразделение востребованное во многих проектах.

Для получения информации о загрузке исполнителей по всем проектам необходимо перейти на страницу: Персонал/Занятость

Здесь инструмент сообщает:

  • Суммарное количество запланированной работы на каждого исполнителя.
  • Коэффициент точности планирования для этого сотрудника. Данные коэффициент показывает насколько ожидания (расчётная оценка задач) расходится с фактическим временем выполнением:
    • Когда 1 - это идеальный коэффициент точности планирования,
    • когда меньше 1 - то оценка оптимистичная,
    • когда больше 1 - оценка пессимистичная.
  • Скорость выполнения работы --- количество идеальных человеко-дней оценённой работы выполняемых за один календарный день. Данную метрику можно использовать для быстрой оценки сроков нового проекта.
  • Прогноз времени занятости сотрудника, когда подсвечено красным то не все задачи были оценены и данный прогноз не точный.
  • Срок завершения всех запланированных работ назначенных на сотрудника.

Сценарий применения BIPULSE для веб-студий или маркетинговых агентств с высоким потоком относительно коротких проектов:

Используя данные о загрузке ключевых сотрудников вы можете строить план продаж и динамически управлять стоимостью проекта.

Например: если вы знаете,что проект от первой встречи с Клиентом до старта запускается за 3 месяца, а мощности (сотрудники) у вас загружены на 2 месяца, значит имеет смысл снизить стоимость для ускорения сделки. С другой стороны если ваши мощности загружены на 5-6 месяцев, то вы можете выставить стоимость выше рынка и продать выше проект дороже.
